2026-01-24
На этой неделе мы сосредоточились на продвижении основных задач, связанных с проектом стальных ворот, эффективно выполнив две основные технические задачи: проектирование корпуса стальных ворот и подготовку строительных чертежей для несущей железобетонной конструкции стальных ворот. Мы также успешно завершили весь процесс торгов по проекту. Все результаты соответствовали требованиям и срокам проекта, заложив прочную основу для последующей реализации проекта.
Ⅰ.Разработка проектной документации для стальных ворот и несущих строительных конструкций.
В качестве ключевого условия для реализации проекта на протяжении всей недели я придерживался принципа «точность и соответствие требованиям, а также практичность», одновременно продвигая проектирование и подготовку строительных чертежей для стального корпуса ворот и поддерживающих его железобетонных конструкций. При проектировании стальных ворот я строго следовал техническим условиям для стальных ворот в гидротехнических сооружениях, техническим параметрам проекта и результатам анализа напряжений. Я уточнил размеры, выбор материалов и технологические требования для ключевых компонентов, таких как панель ворот, главная балка, второстепенная балка, водонепроницаемое устройство и конструкция соединения открытия/закрытия. Это гарантировало, что чертежи не только соответствуют основным функциональным требованиям по борьбе с наводнениями и водонепроницаемости, но и облегчали последующее производство и обработку, избегая технических отклонений в процессе изготовления.

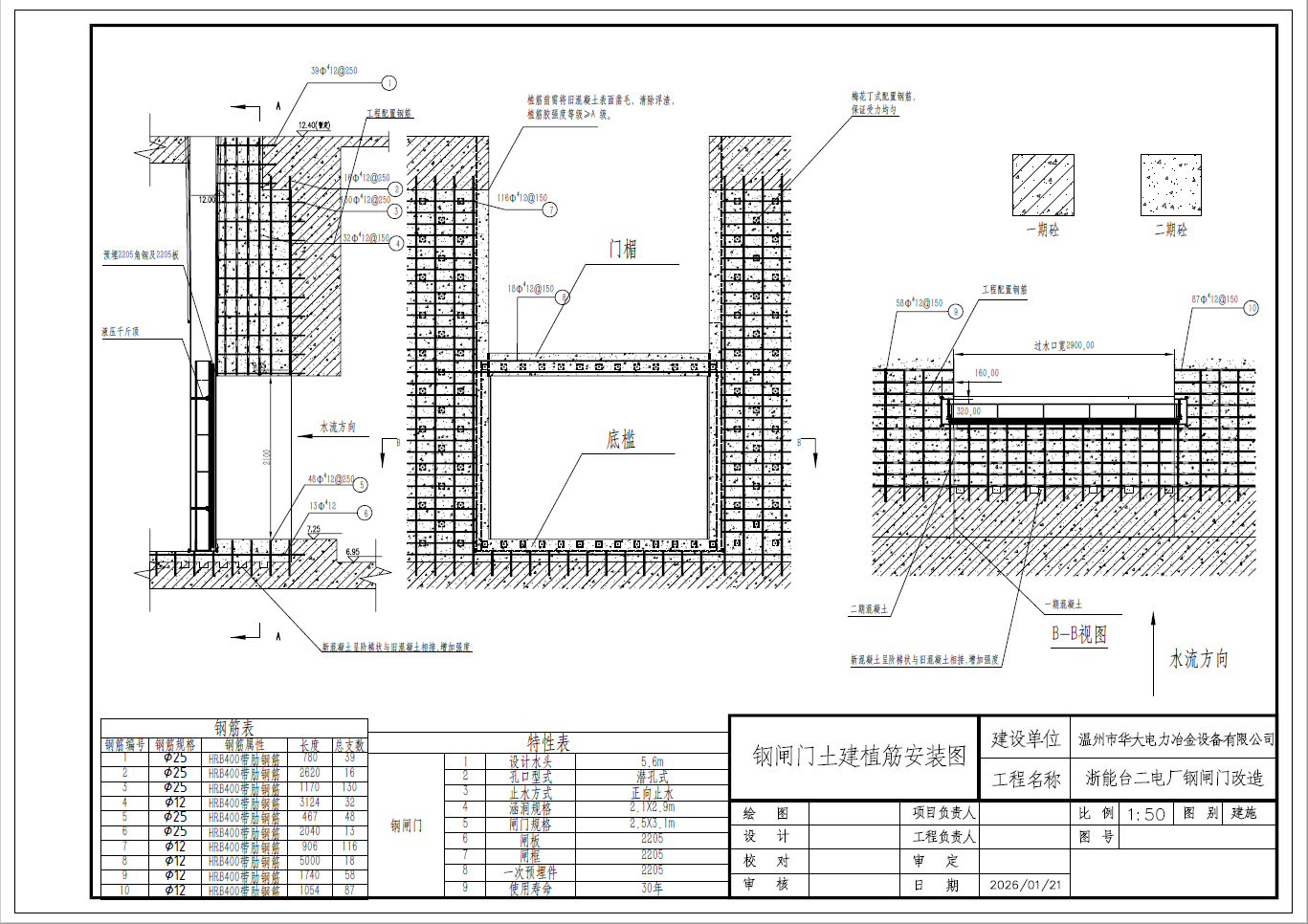

При разработке чертежей железобетонных конструкций стальных ворот основное внимание уделяется проектированию и подготовке фундамента ворот, закладных элементов и окружающей несущей конструкции. На основе данных геологической съемки и проектной документации на бетонные конструкции четко определены размеры котлована, схема армирования, класс прочности бетона и процесс заливки. Точно определены места установки закладных стальных пластин и анкеров, что обеспечивает точное соответствие между конструкцией и корпусом стальных ворот, гарантируя устойчивость и несущую способность ворот после установки. После завершения работы над обоими комплектами чертежей была проведена многократная самопроверка и оптимизация, проверяющая соответствие размеров, соответствие спецификациям и точность данных, чтобы гарантировать полноту и безошибочность чертежей и возможность их непосредственного использования в качестве технической основы для последующего строительства и производства.
Ⅱ.Внедрение и завершение процесса подачи заявок на участие в тендере по проекту.
После завершения основной задачи по разработке чертежей я полностью посвятил себя процессу подготовки тендерной документации, эффективно продвигая ключевые аспекты, такие как подготовка тендерных документов, интеграция данных и проверка соответствия требованиям. Сначала, объединив проектные чертежи с требованиями тендерной документации, я определил ключевые технические решения, интегрировав в тендерную документацию преимущества проекта, технологические особенности и меры обеспечения качества стальных ворот и строительных работ, четко продемонстрировав осуществимость и конкурентоспособность технического решения. Одновременно я сотрудничал с командой для проведения расчетов стоимости, составления квалификационной документации и подготовки ценового предложения, обеспечивая полноту, точность и всестороннее соответствие тендерной документации требованиям.
В ходе тендерного процесса мы строго придерживались сроков и требований к формату тендерной документации, неоднократно проверяли соответствие и наличие печатей в тендерных документах, а также избегали таких рисков, как упущения в квалификации, расхождения в ценах и ошибки в формате. В итоге мы представили тендерную документацию в срок, успешно завершив тендерную работу на этой неделе. Завершение этого тендерного процесса не только эффективно изменило результаты предварительного проектирования, но и создало благоприятные условия для реализации проекта.
Ⅲ. Результаты работы и планы дальнейших действий
Успешное завершение трех основных задач на этой неделе сформировало замкнутый цикл «реализация проекта – ход тендера», обеспечив двойную поддержку для дальнейшего продвижения проекта: чертежи могут напрямую использоваться на этапах строительства и производства, а процесс тендера закладывает основу для заключения контрактов по проекту. В дальнейшем я сосредоточусь на двух ключевых аспектах: во-первых, архивировании проектной документации и тендерной документации для дальнейшего использования и оптимизации; во-вторых, постоянном мониторинге результатов тендера. В случае успеха я оперативно свяжусь со строительными и производственными командами для проведения технических брифингов по чертежам, уточнения ключевых моментов для координации строительства; в случае неудачи я оперативно подведу итоги тендера, оптимизирую технические решения и стратегии участия в тендере, а также буду накапливать опыт для аналогичных проектов в будущем. Одновременно я буду совершенствовать рабочий процесс и повышать эффективность работы и качество результатов на основе областей, требующих улучшения, выявленных в ходе этого процесса проектирования и тендера.
